尊龙集团

长江日报:琴断口泵站具备应急抽排能力 武汉城投赢得“四水共治”汉阳会战要害一役-媒体关注-武汉城投集团

长江日报:琴断口泵站具备应急抽排能力 武汉城投赢得“四水共治”汉阳会战要害一役

日期:2017-06-06

首页| 尊龙集团中国官方网站

汉江边的琴断口泵站

首页| 尊龙集团中国官方网站

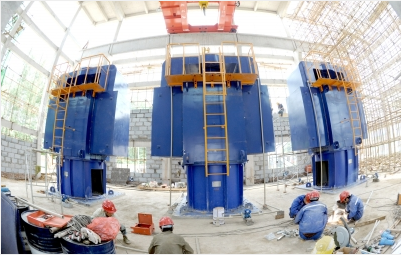

琴断口泵站水泵装置完毕,,, ,,,具备应急抽排能力

首页| 尊龙集团中国官方网站

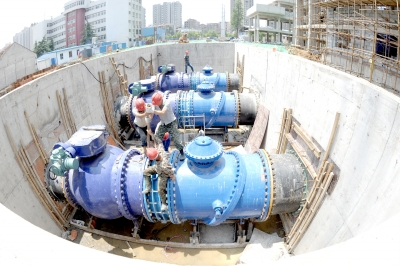

琴断口泵站雨水出江阀门

 长江日报2017年5月27日讯汉阳会战是市委市政府提出的防汛排渍“四大会战”之一,,, ,,,由市城投集团公司投资建设的琴断口泵站于5月26日正式具备应急抽排能力,,, ,,,赫山路、琴断口地区和龙阳大道与二环线交会处等区域,,, ,,,以后都将有望离别渍水。。。加之今年4月16日最先施展功效的四新泵站,,, ,,,汉阳地区防汛排涝能力获得显著提升。。。

  为了建设好这座泵站和配套工程,,, ,,,市城投集团公司上下同心,,, ,,,日夜奋战,,, ,,,攻克一系列手艺难关,,, ,,,在同类项目中创立了多项第一,,, ,,, 并开创性地将出江管道向东延伸3.2公里,,, ,,,并在工程建设中上了一堂生动的环???。。。

 借地施工成为常态
  琴断口泵站及配套排水工程建设所在在汉阳琴断口地区,,, ,,,在知音大道与琴断口路交织口西南侧安排一座雨水泵站,,, ,,,流量为20立方米/秒。。。该泵站认真网络琴断口雨水汇水片区2.8平方公里的雨水,,, ,,,提升后经3根直径两米的出江压力管抽排至汉江,,, ,,,管道沿线全长约3.2公里。。。
  琴断口泵站及配套排水工程包括新建雨水泵站1座,,, ,,,配套建设收支水管、进水箱涵、出江消能设施等。。。其中进水箱涵断面4.5米×2.6米,,, ,,,长度约245米 ;;;;;直径2米的压力管路并排安排3根 ;;;;;出江消力池一座。。。
  市城投集团公司项目治理部孙鑫鹏先容,,, ,,,整个工程最大的难度在于时间紧且施工园地有限,,, ,,,为了让工程早日建成施展功效,,, ,,,必需与时间赛跑。。。其中,,, ,,,3.2公里长的出江管道,,, ,,,有些位于已有蹊径的下方,,, ,,,有些则位于沿线有关企事业单位和沿线小区院内,,, ,,,借地施工成为了常态。。。
  经由事后统计,,, ,,,整个出江管道在地下经由了3个需刷新的城中村、2所学校和1座旅馆,,, ,,,涉及到的单位多,,, ,,,且情形各不相同,,, ,,,对借地施工的时间要求又各有特点,,, ,,,协协调组织难度极大。。。
  为相识决这些问题,,, ,,,在汉阳区有关部分的支持下,,, ,,,建设方接纳无邪的方式予以应对,,, ,,,只要能借到土地就连忙分段施工,,, ,,,同时加大人力物力投入,,, ,,,最岑岭时有300余人和17台吊车同时作业。。。
  多次有惊无险打退“拦路虎”
  琴断口泵站及配套排水工程区别于其他泵站项目的最大特点是出江管道特殊长,,, ,,,且管道需地下穿越二环线等主要市政蹊径。。。
  出江管道由3根直径为2米的球墨铸铁管组成,,, ,,,其中单根铁管长度抵达了3.2公里,,, ,,,3根重量就抵达了近10公里,,, ,,,建设难度随着长度的增添而成倍增添。。。
  有关手艺人士说,,, ,,,地下出江管道的建设难度主要集中于穿越二环线的施工。。。该片区地下岩石坚硬,,, ,,,且铁矿石较多,,, ,,,管道还要在110千伏高压线和地铁3号线间穿过,,, ,,,成为施工的最大“拦路虎”。。。施工方主要接纳顶管施工法予以应对,,, ,,,这一装备类似一台迷你盾构机,,, ,,,从蹊径一侧始发井出发后,,, ,,,掘进至蹊径另一侧,,, ,,,再从抵达井中吊起。。。
  由于顶管施工无法“啃下”铁矿石,,, ,,,在施工前建设方和施工方就对地质举行了勘探,,, ,,,事后证实这一行为起到了极大的作用。。。
  顶管施工在二环线的辅路上遇到了两三平方米大的铁矿石,,, ,,,于是建设者们最先明挖施工,,, ,,,取出铁矿石,,, ,,,并在之后顺遂顶过二环线。。。有关认真人说,,, ,,,这都得益于前期事情开展详尽,,, ,,,避开了地下铁矿石群,,, ,,,否则一旦在路中央下方遇到这样的“拦路虎”,,, ,,,必定将拖延工期。。。
  地下管道焊接水平的崎岖也是工程的主要一环。。。为此,,, ,,,施工方要求每一条焊缝都必需举行100%的探伤,,, ,,,确保不漏水。。。同时严酷举行试水实验,,, ,,,对工程质量严酷把关。。。
  建设者默默支付创立多项第一
  琴断口泵站及配套排水工程能够顺遂推进并于26日具备抽排能力,,, ,,,与建设者们辛勤的支付是分不开的。。。他们从去年炎天最先,,, ,,,战酷暑、斗严寒,,, ,,,春节也不断息,,, ,,,24小时扑在工地上,,, ,,,尽全力打好这场排水工程大会战。。。
  李世勇是琴断口泵站项目部清静环保部部长,,, ,,,在该工程动工建设之初,,, ,,,他就来到了工地。。。而在来到这里之前,,, ,,,他走过许多工地。。。
  熟悉李世勇的人都知道,,, ,,,他天天的作息和事情都非通例律:早上6时准时起床,,, ,,,洗漱完毕、吃过早饭后,,, ,,,约莫6时50分,,, ,,,他就骑着电动车最先一天的“巡线”事情。。。
  从泵站到出江口,,, ,,,全长有3.2公里,,, ,,,他需要检查日常暂时用电、临边防护、裸土笼罩、扬尘等清静环保事情,,, ,,,并审查工人是否有习惯性违章等。。。他在通俗的岗位上,,, ,,,做出了欠亨俗的效果,,, ,,,让项目职工及施工职员从“要我清静”头脑转变到“我要清静”,,, ,,,确保项目开工至今零事故。。。
  作为一名事情了30多年的老职工,,, ,,,李世勇终年在外,,, ,,,怙恃日渐苍老,,, ,,,却无法膝前尽孝,,, ,,,他说他亏欠家里人太多太多,,, ,,,也有太多太多不忍触及的心酸往事。。。但为了工程事业,,, ,,,李世勇一直坚守奋战在施工一线,,, ,,,兢兢业业,,, ,,,充满激情,,, ,,,用任劳任怨和无私奉献诠释着劳动之美。。。
  刘涛是第一批进驻建设现场的工程职员,,, ,,,别看年岁不大,,, ,,,但他已是工程治理部的专家,,, ,,,只要一接到电话,,, ,,,那里有手艺问题他就去那里,,, ,,,指导解决施工遇到的问题。。。白天跑工地,,, ,,,晚上下班后整理工程建设资料已经成为小刘的生涯常态。。。
  今年3月11日,,, ,,,为包管泵站工程主泵房地下结构完成封顶,,, ,,,早上7时一上班,,, ,,,他就扎到工地,,, ,,,组织浇筑前的验收整改事情,,, ,,,直至晚上11时。。。那天夜里,,, ,,,天空中下起了小雨,,, ,,,为了包管浇筑质量,,, ,,,忙了一整天的刘涛没有休息,,, ,,,他一直紧盯浇筑现场,,, ,,,奋战至第二天黎明,,, ,,,确保了泵房地下结构顺遂完成浇筑。。。简朴休息调解后,,, ,,,他下昼又投入到主要的事情当中。。。
  像这样可敬的建设者在琴断口泵站及配套工程上尚有许多许多,,, ,,,而正是由于他们的拼搏赶超、默默支付,,, ,,,才使工程能够提前具备抽排能力,,, ,,,也在各同类在建的排水工程中创立了一系列的第一。。。
  今年1月20日,,, ,,,泵站底板第一个浇筑完毕 ;;;;;3月11日,,, ,,,电机层第一个浇筑完毕 ;;;;;4月11日,,, ,,,泵站上部结构建设完毕 ;;;;;5月17日,,, ,,,泵站3台水泵所有装置完毕,,, ,,,是各在建泵站中第一个所有完成的。。。
